知多建設事務所 用地取得の進捗状況等について

用地取得の進捗状況等について

 愛知県建設局においては、基本的な社会資本である道路、河川、港湾、下水道などの基盤施設の整備を今後とも着実に推進していきます。
 整備にあたっては、限られた投資で最大限の効果をあげるため、地域特性を活かした重点投資とともに早期完成の必要に応じ土地収用制度の活用を図るなど事業の進捗管理を徹底し、整備効果の早期発現を目指します。
 そこで、愛知県建設局では事業認定等適期申請の徹底を図るとともに、事業の進行管理に関する説明責任の観点から、「事業名称、用地幅杭打設終了の時期、用地取得率、着工予定時期、完成見込時期、収用手続への移行の状況並びに収用手続に移行していない場合にはその理由及び対応策等」を公表することとしました。
 ついては、愛知県知多建設事務所の施行する事業のうち、事業認定等適期申請に該当する事業について下記対象事業一覧表のとおり公表します。

一般的な事業認定等適期申請とは

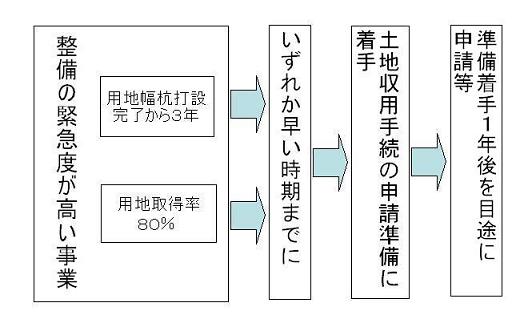

事業認定等適期申請の考え方

対象事業一覧表

用地取得の進捗状況等について
事業名称用地幅杭打設終了の時期用地取得率着工予定時期完成見込時期収用手続への移行の状況並びに収用手続に移行していない場合にはその理由及び対応策等問合せ

3・3・11名古屋半田線(東海市)

平成25年度  99.6%着工済令和3年度 収用裁決手続に移行済

用地課 0569-21-3235



*用地取得率とは、事業の全体面積に対する取得済面積の割合をいう。
*「完成見込時期」等に関しては令和2年3月末現在での見通しであり、諸般の事情により変更される可能性がある。
*「用地幅杭打設終了の時期」とは、公共施設の範囲が確定する時期のことであり、その後、用地取得を開始することになる。
