本文
三河港務所 用地取得の進捗状況等について
用地取得の進捗状況等について
愛知県建設局及び都市・交通局においては、基本的な社会資本である道路、河川、港湾、下水道などの基盤施設の整備を今後とも着実に推進していきます。
整備にあたっては、限られた投資で最大限の効果をあげるため、地域特性を活かした重点投資とともに早期完成の必要に応じ土地収用制度の活用を図るなど事業の進捗管理を徹底し、整備効果の早期発現を目指します。
そこで、愛知県建設局及び都市・交通局では事業認定等適期申請の徹底を図るとともに、事業の進捗管理に関する説明責任の観点から、「事業名称、用地幅杭打設終了の時期、用地取得率、着工予定時期、完成見込時期、収用手続への移行の状況並びに収用手続に移行していない場合にはその理由及び対応策等」を公表することとしました。
ついては、愛知県三河港務所の施行する事業のうち、事業認定等適期申請に該当する事業について下記対象事業一覧表のとおり公表します。
整備にあたっては、限られた投資で最大限の効果をあげるため、地域特性を活かした重点投資とともに早期完成の必要に応じ土地収用制度の活用を図るなど事業の進捗管理を徹底し、整備効果の早期発現を目指します。
そこで、愛知県建設局及び都市・交通局では事業認定等適期申請の徹底を図るとともに、事業の進捗管理に関する説明責任の観点から、「事業名称、用地幅杭打設終了の時期、用地取得率、着工予定時期、完成見込時期、収用手続への移行の状況並びに収用手続に移行していない場合にはその理由及び対応策等」を公表することとしました。
ついては、愛知県三河港務所の施行する事業のうち、事業認定等適期申請に該当する事業について下記対象事業一覧表のとおり公表します。

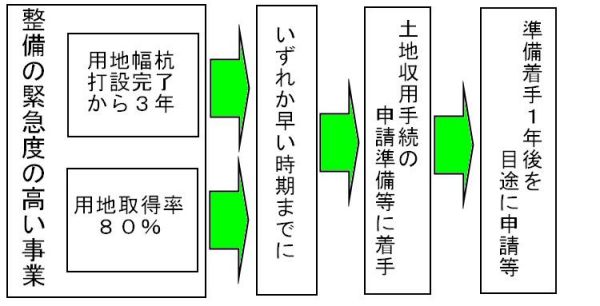

(1)一般的な事業認定等適期申請とは

(2)対象事業一覧表
事業名称 | 用地幅杭打設 終了の時期 |
用地 取得率 |
着工 予定時期 |
完成 見込時期 |
収容手続への移行状況 ならびに収容手続に移行 していない場合には その理由及び対策案等 |
問合せ |
---|---|---|---|---|---|---|
2022年9月末現在、公表対象事業は該当ありません。 | 総務課 0532-31-4158 |
|||||
*用地取得率とは、事業の全体面積に対する取得済面積の割合をいう。 *「完成見込時期」等に関しては2022年9月末現在での見通しであり、諸般の事情により変更される可能性がある。 *「用地幅杭打設終了の時期」とは、公共施設の範囲が確定する時期のことであり、その後、用地取得を開始することになる。 |
問合せ
愛知県 三河港務所
総務課 管理・防災・用地グループ
電話: 0532-31-4158(ダイヤルイン)
E-mail: mikawa-komu@pref.aichi.lg.jp
